新华网四川 > 正文
2024 10/2811:14:37 来源: 四川日报

直击道孚县“1+N”光伏项目建设现场 风雪不误赶工人

2024-10-28 11:14:37    来源: 四川日报
字体:
分享到:

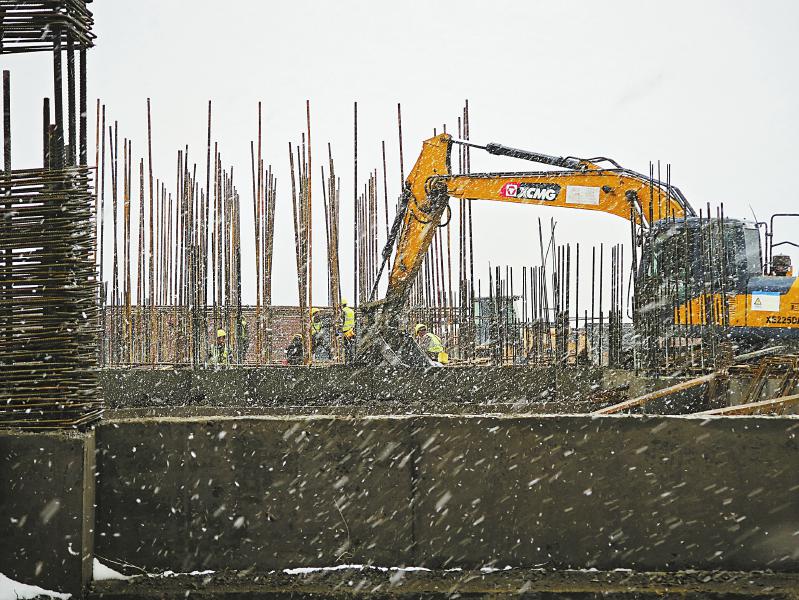

施工人员顶着风雪施工。记者 吴忧 摄

【目标锁定】

  道孚县“1+N”光伏项目,计划静态总投资75亿元,规划总装机容量150万千瓦,包括3个光伏电站,分别由华能四川能源开发有限公司、三峡集团四川能源投资有限公司、华润电力投资有限公司四川分公司建设。

  到2024年底,道孚县“1+N”光伏项目力争具备并网条件。项目建成投产后,预计年发电量24亿余千瓦时,实现地方税源增收5亿余元,将极大拉动县域经济增长,提升县域综合实力。

【冲刺现场】

  “你们是怎么上来的哦?”10月中旬,当记者驱车赶到海拔4200多米的甘孜州道孚县色卡乡亚日村时,三峡集团亚日光伏电站工程混凝土浇筑班组长吴庆根一脸惊讶。当天气温骤降,雨雪交加山路泥泞难行,不少运送光伏组件和建筑材料的大货车被迫停在山下。

  此时的亚日村雪花纷飞,寒风刺骨,但施工未中断。“越是这个时候,我们来的次数越多。”与记者一同到达的项目管理团队相关负责人张荣健说,由于自然环境恶劣等因素影响,每年11月中旬开始,当地便进入为期数月的土建施工停工期,“有效工期”即将“见底”,要实现具备并网条件的节点目标需要加速冲刺。

挑战

气温骤降,高原施工难度陡然上升

  “现在多少度了?”吴庆根向身边的人询问,对方拿出手机,屏幕上显示此时的室外温度为0摄氏度。吴庆根赶忙摆摆手:“抓紧!”

  吴庆根和同事顶着风雪,抱起一捆稻草、一卷泡沫走进工地。这处工地是正在建设的电站升压站辅助用房,头一天刚刚完成0米以上的首梁浇筑,现在最要紧的就是混凝土的养护。“温度最关键。”吴庆根介绍,在混凝土凝固过程中,温度过高或过低都有可能造成凝固质量不好,“今天气温特别低,要赶紧采取保暖措施。”

  先把保温泡沫包裹在混凝土上,又把稻草展开,仔细覆盖每一片泡沫。只是盖完一根横梁,吴庆根的头盔上已积起一层白雪。

  “最近气温骤降,高原施工难度陡然上升。”张荣健说,就拿升压站建设来说,9月刚完成综合楼封顶,目前正在抓紧推进辅助用房、35kV配电室等建设,“这些工作都要力争10月底前完成,不管是混凝土浇筑还是设备运输,在这样的风雪天气下都会面临更大的困难。”

  几公里外,是同时开建的华能道孚亚日光伏项目。占地万余亩的光伏阵列被分为159个子阵,目前已全部完成桩基础施工,支架安装也接近完成,组件安装还余下约20%。

  气温骤降,也让最后的组件安装面临挑战。“与平原地区不同,由于地形条件限制,在这里安装组件主要依靠人力。”项目副经理范小波表示,恶劣天气条件下,工人的安装效率大打折扣,平时一天能装四组的一个班组,如今一天只能完成两组。

冲刺

瞄准目标,有序排期增加投入保进度

  华能道孚亚日光伏项目的现场指挥部里,悬挂着四季度的排期表。“说是四季度,实际上剩下的‘有效工期’不到一个月,每天都很宝贵。”范小波感叹道。尽管面临诸多困难挑战,项目部还是瞄准年底前具备并网条件的目标,全力冲刺。

  排期表内,进度目标精确到每一天。每一天安装多少组件,新一批光伏组件何时送达,都有明确的要求。

  “物资调配方面,宁早不能晚。”范小波表示,为应对遭遇雨雪天气封路、运输受阻的状况,施工现场早早备足组件,即使有几天没有新的组件送达,工人依旧可用备件正常施工。

  在人员调配方面,各参建单位也加大投入。记者在现场看到,风雪中,仍有运输工人的车辆穿梭在光伏阵列之中。“即使一个班组的效率下降一半,但增加的班组数量能够顶上去,确保安装进程不会慢下来。”范小波说。

  张荣健也告诉记者,为确保升压站等收尾工程顺利完工,三峡集团亚日光伏电站工程目前仍有近1000人、100余台(套)机械在现场开展施工作业,各参建单位全力以赴,协调优化人力资源配置,加强物资调配,确保建设工作按计划开展。

  结束采访,来到山下的设备堆场,记者见到已装上货车的两台主变压器。张荣健表示,这是升压站的“心脏”,待天气好转,两台主变压器就要运送到现场,“在10月底送达、完成就位,离目标就更近一步。”

  傍晚,天气有所好转,记者一行返回时,几辆运送施工人员的车辆再次启程,朝山上驶去。(记者 侯冲吴忧 宁蕖 陈宇)

【责任编辑:李婷玉】
