10月3日,位于四川遂宁射洪市青岗镇的遂宁Ⅱ500千伏变电站建设现场机器轰鸣、人头攒动,220名施工人员与20多台机械联合作业,有序开展抗滑桩基础开挖、浇筑等工作。

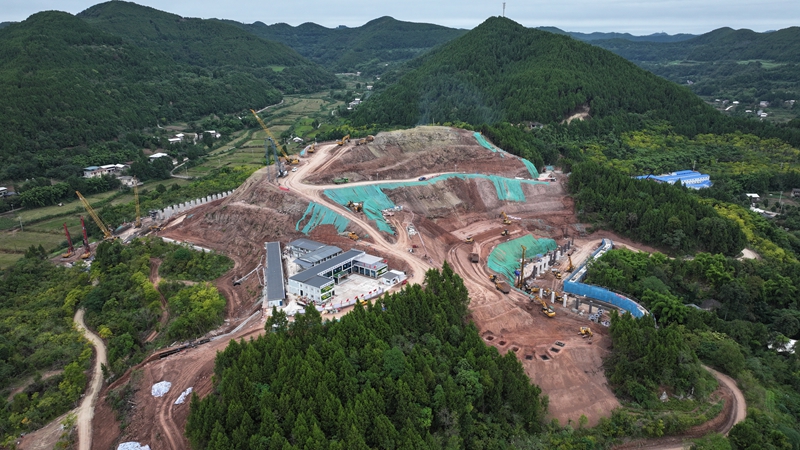

遂宁Ⅱ500千伏变电站建设现场。
遂宁Ⅱ500千伏输变电工程总建设工期15至18个月,本期计划安装2台120万千伏安主变压器,新建500千伏架空线路约26.8公里。项目投运后,遂宁电网将构建起“双核双片”骨干网架,供电能力实现跨越式提升。
“目前,变电站新建工程正处于场平阶段,200根抗滑桩浇筑任务已完成过半。国庆假期,现场共有13个作业面同步施工,全力加快工程建设进度。”现场施工项目部经理杜宇翔介绍。与此同时,项目线路施工同步推进,现已完成铁塔基础开挖16基、浇筑14基。

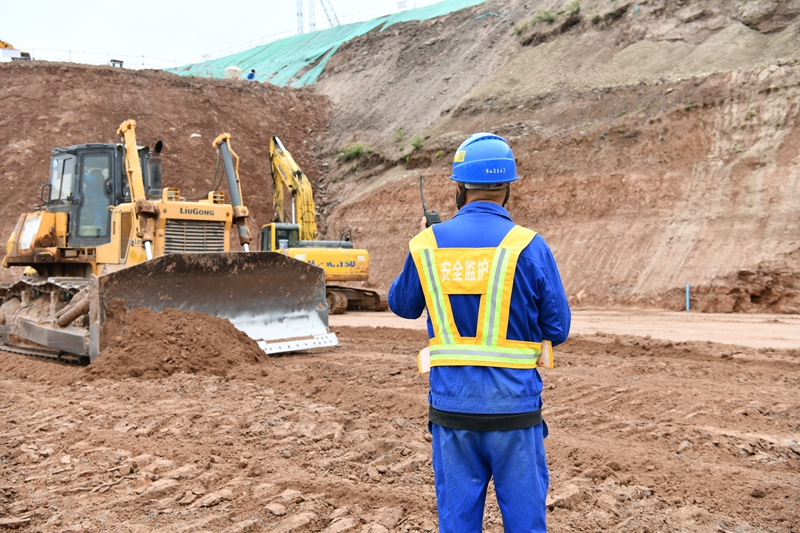

遂宁Ⅱ500千伏变电站建设现场。
国庆期间,除遂宁Ⅱ500千伏输变电工程外,国网遂宁供电公司辖区多项电网建设项目也在加班加点抢抓工期。其中,位于蓬溪县蓬南镇的蓬南110千伏输变电工程,输电线路组塔和电缆敷设工作正同步进行。该项目于2025年9月开工建设,目前土建工程已完成90%,电气设备安装和组塔放线施工正加速推进,预计今年11月底建成投产。工程投运后,可满足蓬溪县电子工业园用电需求,还将进一步缓解110千伏任隆变电站供电压力,有效提升区域供电可靠性。

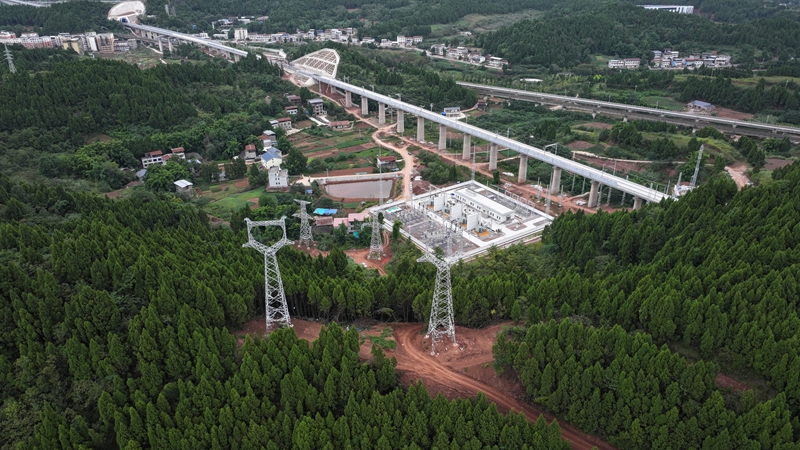

杨胡至遂宁牵引站220千伏线路组塔作业现场。
此外,位于船山区永兴镇的成达万高铁遂宁牵引站供电工程现场,正加紧实施杨胡至遂宁牵引站220千伏线路组塔作业。该项目于2025年12月开工建设,计划新建2回220千伏线路,包含铁塔81基、线路28.9公里,预计今年12月建成投产。工程投运后,将为成达万高铁调试和开通运营提供电力支撑。
据了解,整个国庆假期,国网遂宁供电公司辖区共有5项35千伏及以上电网建设工程不停工,365名作业人员坚守在建设一线。接下来,该公司将按照既定建设计划推进各项工程,加快实现遂宁电网补强升级,为遂宁市打造“一极三地”提供坚强电力支撑。(完)
